Cómo Calcular el Tonelaje de Acero de Refuerzo desde el Plano (Planilla de Fierro)
23 de septiembre de 2026HubService.io

Cómo Calcular el Tonelaje de Acero de Refuerzo desde el Plano (Planilla de Fierro)

Calcular el tonelaje de acero de refuerzo desde el plano no es multiplicar metros cúbicos de hormigón por un ratio. Es levantar la planilla de fierro barra por barra: diámetro, largo, forma, ganchos y cantidad. Aquí tienes el método correcto —el mismo que automatiza un software de enfierradura como Ironbid— para que tu planilla no falle por toneladas.

Paso 1: Lista las barras por elemento estructural

Recorre el plano por elemento —fundaciones, vigas, columnas, losas, muros— y para cada uno anota las barras: refuerzo longitudinal, estribos, mallas y refuerzos adicionales. No mezcles diámetros: el Ø10 de un estribo y el Ø25 de una viga se cuentan por separado.

Paso 2: Calcula el largo de corte real (con ganchos y traslapes)

El largo de cada barra no es solo la dimensión del elemento:

  • Ganchos. Estribos y anclajes llevan ganchos (135°, 90°) que suman largo de corte.
  • Traslapes. Cuando la barra supera el largo comercial o hay empalme, se suma la longitud de traslape según el diámetro y la norma.
  • Recubrimientos. El largo útil descuenta el recubrimiento en cada extremo.

Olvidar ganchos y traslapes es el error clásico que subestima el acero entre un 5% y un 15%.

Paso 3: Convierte a peso por diámetro (kg/m)

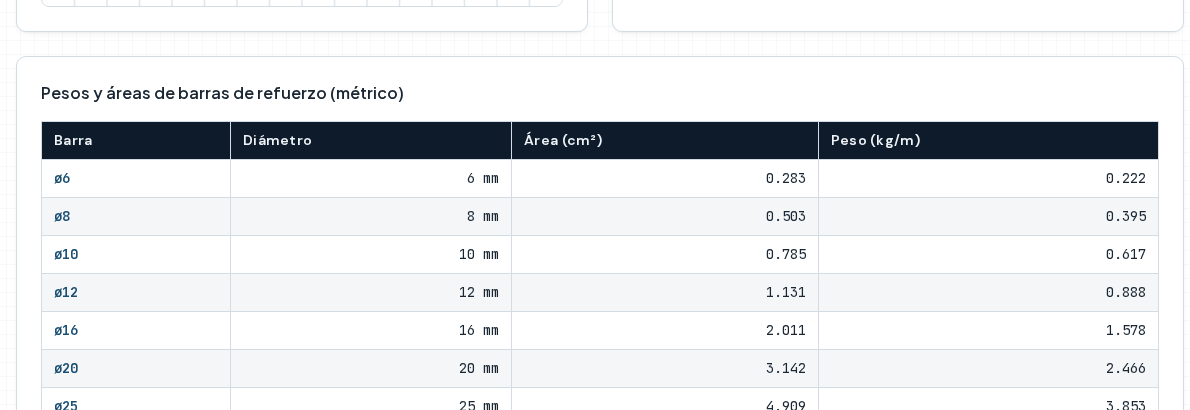

Cada diámetro tiene su peso por metro. Valores de referencia del acero de refuerzo:

  • Ø8 ≈ 0,395 kg/m
  • Ø10 ≈ 0,617 kg/m
  • Ø12 ≈ 0,888 kg/m
  • Ø16 ≈ 1,578 kg/m
  • Ø18 ≈ 2,000 kg/m
  • Ø22 ≈ 2,984 kg/m
  • Ø25 ≈ 3,853 kg/m
  • Ø32 ≈ 6,313 kg/m

Multiplica el largo total de cada diámetro por su kg/m y suma. Ese es tu tonelaje neto (el que queda en la obra). Hacer esta suma a mano por cada diámetro es lento y propenso a error; una planilla de fierro digital lo hace al instante.

Paso 4: Suma el desperdicio por corte (barra comercial)

El acero se compra en largos comerciales (6 y 12 m). Al cortar las barras a medida quedan despuntes que igual pagas. Estima el desperdicio según cómo se optimiza el corte por diámetro: ese es el acero que realmente compras, y va por encima del tonelaje neto.

Paso 5: Arma el APU por kilo

El precio unitario por kilo junta: acero + mano de obra de armado (habilitado y colocado) + alambre + separadores + desperdicio. Cotizar por kg con el APU desglosado te deja justificar el precio y ver dónde está tu margen. Cuando cambia la ingeniería, un programa de presupuestos de acero recalcula el tonelaje y el APU sin rehacer la planilla.

Si cotizas fierro seguido, sistematiza estos cinco pasos. Ganas precisión en el kilo —que es donde se gana o se pierde la obra de acero— y dejas de estimar el tonelaje a la suerte.
